SK하이닉스 미국 HBM 생산, 반도체 공급망 팀은 SK하이닉스 HBM 미국 공장에서 무엇을 확인해야 하나
SK하이닉스 HBM 미국 공장을 공급망 지도에 추가할 때 가장 먼저 구분할 것은 ‘미국 생산’의 범위다. 인디애나주 웨스트라피엣에 들어서는 약 40억 달러 규모 시설은 차세대 HBM용 첨단 패키징 생산라인과 연구개발 시설이다. 공개 자료상 한국에서 만든 D램 웨이퍼를 가져와 미국에서 패키징과 테스트를 수행하는 구조이지, 웨이퍼 전공정 전체가 미국으로 옮겨가는 계획은 아니다.
이 글은 2026년 8월 28일 기준 공식 프로젝트 페이지와 SK하이닉스·미 상무부 자료, 2026년 8월 27일 기공식 보도를 대조한 분석이다. 공장이나 장비를 직접 검증한 결과는 아니다. 공급망 팀은 이 구분을 바탕으로 2028년 운영과 2029년 양산을 서로 다른 일정으로 관리하고, 생산능력과 협력사 요건이 계약 문서로 확인되기 전에는 물량과 발주를 확정하지 않아야 한다.
20초 핵심 요약
- 무엇: 웨스트라피엣 시설은 한국산 D램 웨이퍼의 첨단 패키징·테스트를 맡는 미국 HBM 후공정 거점이다.
- 왜: 2028년 운영을 고객 양산으로 보거나 웨이퍼 기준 능력을 완제품 물량으로 환산하면 조달 일정과 계약 물량이 어긋날 수 있다.
- 어떻게: 공정 범위, 운영·인증·양산 마일스톤, 생산능력 정의와 벤더 승인 조건을 각각 공식 문서로 확인한다.
‘미국 생산’은 웨이퍼 전공정이 아니라 패키징·테스트를 뜻한다
SK하이닉스의 2024년 투자 발표와 미 상무부의 CHIPS 지원 결정은 이 프로젝트의 중심을 첨단 패키징으로 설명한다. 공식 프로젝트 페이지에 HBM 생산라인이라는 표현이 있지만, 이를 미국 내 D램 웨이퍼 전공정 팹 신설과 같은 뜻으로 읽을 근거는 없다.
기공식 보도를 보면 흐름은 더 구체적이다. 한국에서 생산한 HBM용 D램 웨이퍼를 인디애나로 운송하고, 현지에서 패키징과 테스트를 거쳐 고객 출하로 연결한다. 미국에 지역화되는 핵심은 후공정이다. 반면 한국 전공정의 생산·품질과 한미 간 운송, 보관, 통관, 추적성, 품질 인계는 계속 관리해야 할 연결 지점으로 남는다. 매일경제와 뉴시스 보도도 이 공정 경계를 같은 방향으로 설명한다.

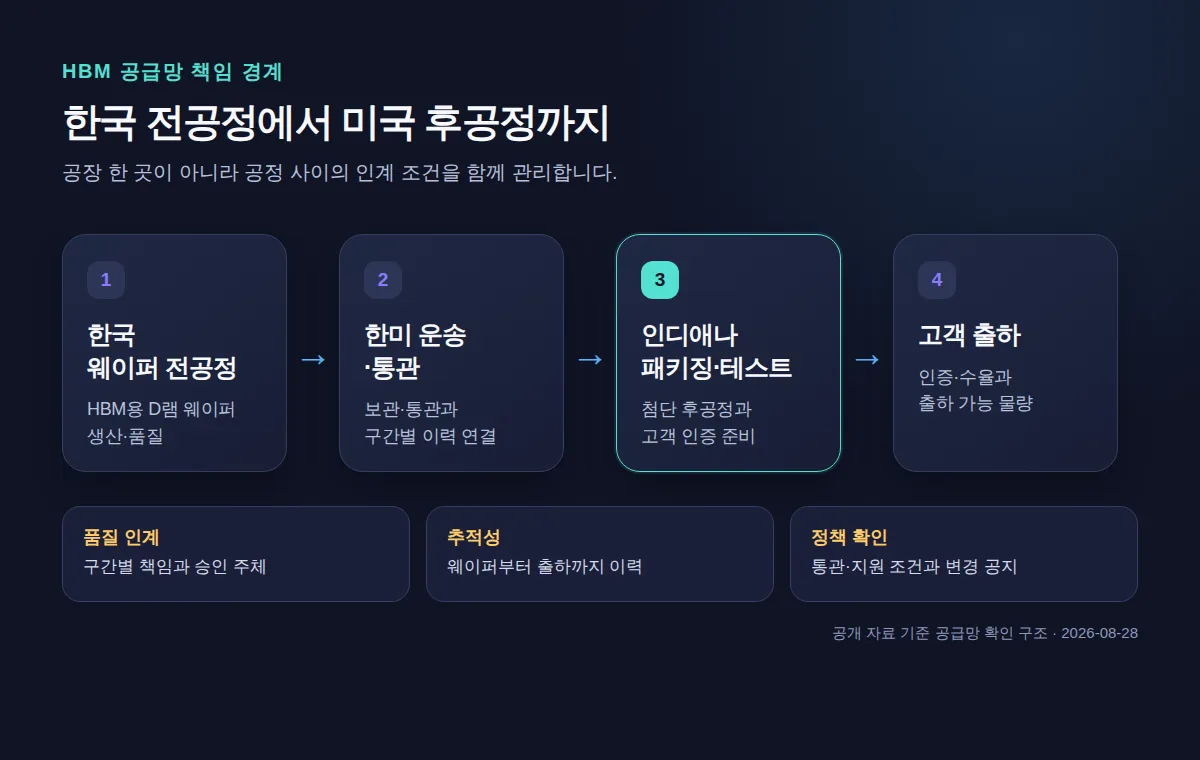

따라서 공급망 지도는 미국 공장 한 칸을 추가하는 것으로 끝나지 않는다. 아래처럼 한국 전공정과 인디애나 후공정 사이의 책임 인계까지 나눠야 한다.

2028년 운영과 2029년 양산은 하나의 날짜가 아니다
웨스트라피엣 공식 프로젝트 페이지는 건설을 2026년 상반기, 운영을 2028년 하반기로 표시한다. 반면 2026년 기공식 관련 연합뉴스 보도는 2028년 10월 후공정 클린룸 완공과 2029년 하반기 양산을 제시한다. 현재 공개 자료만으로는 일정이 늦어진 것인지, operations와 고객 양산을 서로 다른 단계로 표현한 것인지 확정할 수 없다.
내부 계획에서는 서로 충돌해 보이는 두 날짜 중 하나를 고르지 말고, 별도 게이트로 두는 편이 안전하다.
| 공개 마일스톤 | 확인된 표현 | 공급망 팀이 확인할 정의 |
|---|---|---|
| 건설 | 공식 페이지 2026년 상반기; 보도상 2026년 4월 15일 공사 시작 |
부지·기초 공사의 범위와 장비 발주·반입의 분리 여부 |
| 주요 시설 공사 | 보도상 2026년 10월 | 유틸리티, 클린룸, 공정 장비별 실제 발주 범위 |
| 운영·클린룸 | 공식 페이지 2028년 하반기 운영; 보도상 2028년 10월 클린룸 완공 |
장비 설치, 시운전, 샘플 생산, 고객 인증 가운데 포함되는 단계 |
| 양산 | 기공식 보도상 2029년 하반기 | 인증과 수율 안정화를 거쳐 실제 출하할 수 있는 물량의 기준 |
이 구분은 일정표의 표현 문제가 아니다. 2028년을 곧바로 고객용 물량 확보 시점으로 잡으면 장비 셋업이나 샘플·인증 기간을 빠뜨릴 수 있다. 발주 계약에는 각 마일스톤의 완료 조건과 승인 주체, 다음 단계로 넘어가는 증빙을 따로 적어야 한다.
제품 세대도 같은 원칙으로 다룬다. 일부 보도에는 HBM4E가 등장하지만 프로젝트 공식 원문은 차세대 HBM으로만 표현한다. 최초 양산 제품의 세대와 규격이 공식 계약 자료로 확인되기 전에는 HBM4E를 확정 전제로 삼기 어렵다.
웨이퍼 기준 ‘연 수십만 장’은 구매 가능 HBM 수량이 아니다
기공식에서 공개된 생산능력은 웨이퍼 기준 연간 수십만 장이다. 완제품 HBM 스택 수나 고객에게 출하할 양품 수량이 아니다. 공개 자료에는 웨이퍼 규격, 제품 세대, 적층 구성, 목표 수율, 초기 램프 계획이 없어 완제품 물량으로 환산할 수 없다.
구매팀은 숫자를 물량 계획에 옮기기 전에 다음 정의를 요청해야 한다.
- 웨이퍼 투입량과 패키징 처리능력 중 무엇을 뜻하는지
- 연평균 능력인지 피크 능력인지, 초기 램프는 어떻게 반영하는지
- 대상 제품 세대·적층 수와 고객 규격별 배분은 무엇인지
- 패키징과 테스트 중 병목이 어디이며 외주 물량을 포함하는지
- 수율을 반영한 출하능력과 명목능력의 차이는 얼마인지
- 재공품과 불량의 품질 책임, 한국과 미국 사이의 추적성 기준은 무엇인지
이 값들이 없으면 ‘연 수십만 장’은 시설의 계획 규모를 보여주는 지표일 뿐이다. 특정 고객에게 돌아갈 물량이나 조달 가능한 완제품 수를 뜻하지 않는다.
협력사 기회보다 자격과 승인 절차를 먼저 확인해야 한다
공개된 공식 자료에는 장비·소재 벤더 목록, 현지조달 비율, 사전심사 기준이나 품질 인증 절차가 없다. 퍼듀대와의 협력도 첨단 패키징·이종 집적 연구 기반과 인력 생태계를 보여주지만, 특정 협력사에 참여 자격이 주어졌다는 의미는 아니다. 특정 국내 소재·부품·장비 기업을 수혜사나 확정 벤더로 보는 판단은 공개 근거를 벗어난다.
정부 지원도 계약 확정성과 분리해서 봐야 한다. 미 상무부는 최대 4억5,800만 달러의 직접 지원과 최대 5억 달러의 대출을 발표했지만, 자금은 프로젝트 마일스톤 완료에 따라 지급된다. 최대액을 즉시 지급된 현금으로 보지 말고, 공사·운영 일정과 연결된 이행 및 변경 공지를 추적해야 한다.
협력사가 실제로 준비할 일은 막연한 현지 진출 전망을 따지는 것보다 구체적이다. SK하이닉스 조달 채널에서 대상 공정과 제품 규격, 벤더 사전심사, 샘플 평가, 품질 인증, 현지 서비스 요구, 물류·통관 책임을 확인해야 한다. 공식 공고가 나오지 않은 항목은 기회가 없다는 뜻도, 선정됐다는 뜻도 아니다. 아직 공개되지 않은 조건이다.
공급망 계획은 채택·관찰·보류로 나눠 갱신한다
지금 확정해도 되는 판단과 추가 자료가 필요한 판단을 섞지 않으면 일정 변경에 대응하기 쉽다.
지금 계획에 반영할 항목
- 인디애나를 HBM 첨단 패키징·테스트의 미국 거점으로 공급망 지도에 추가한다.
- 2028년 운영·클린룸과 2029년 하반기 양산을 서로 다른 내부 게이트로 관리한다.
- 한국 웨이퍼 출발부터 미국 고객 출하까지 운송, 보관, 통관, 추적성, 품질 인계 지점을 위험 항목으로 둔다.
- 미 상무부 지원과 주정부 인센티브는 조건부 마일스톤으로 추적한다.
공식 업데이트를 기다릴 항목
- 2028년
operations가 장비 가동, 샘플 생산, 고객 인증 중 어디까지를 뜻하는지 - 최초 양산 제품의 공식 세대와 규격, 고객별 인증 일정
- 웨이퍼 기준 연 수십만 장의 산정 방식과 단계별 램프·제품별 할당
- 패키징 소재·장비의 벤더 승인 기준과 현지조달 요구
- 퍼듀 공동 연구의 공개 과제와 협력사 참여 프로그램
확인 전에는 보류할 항목
- 2028년부터 고객 양산 물량을 받을 수 있다는 가정
- 미국에서 HBM용 D램 웨이퍼 전공정까지 수행한다는 표현
- 웨이퍼 기준 능력을 완제품 수량이나 특정 고객 물량으로 바꾸는 계산
- HBM4E가 최초 양산 제품이라는 단정
- 특정 업체의 벤더 선정이나 수혜, 2029년 이후 가격·점유율 전망
SK하이닉스의 미국 HBM 거점은 공급망의 중심을 한국에서 미국으로 통째로 옮기는 프로젝트라기보다, 한국 웨이퍼 전공정 뒤에 미국 패키징·테스트 구간을 붙이는 변화로 읽어야 한다. 발주·설비 계획을 확정하기 전 공식 프로젝트 페이지와 SK하이닉스 계약 담당 채널에서 양산·인증 마일스톤을 다시 확인하고, 미 상무부 공지의 지원 조건 변경도 함께 점검해야 한다.
