F-15EX 계약 1312억달러는 한 번에 쓰는 돈일까? 계약상한과 실제 지출 구분
1,312억3,000만 달러 규모의 F-15EX 계약이라는 숫자를 보면 미국 정부가 보잉에 그 돈을 한 번에 지급하는 것처럼 읽기 쉽다. 하지만 2026년 8월 24일 공식 공지에 적힌 숫자의 성격은 다르다. 1,312억3,000만 달러는 F-15 Eagle Crest 계약 아래에서 주문할 수 있는 상한이며, 계약 체결 시점에 의무화된 금액은 34만3,740달러다.
이 글은 2026년 8월 27일 기준 미국 정부 계약 공지와 연방조달규정(FAR), 미국 회계감사원(GAO), FY2026 예산 자료를 대조한 결과다. 기본계약의 보장 최소액과 개별 주문 원문은 공개 공지에서 확인되지 않았다. 따라서 지금 판단할 수 있는 것은 ‘최대 얼마까지 주문할 수 있는가’와 ‘체결 시 얼마가 법적으로 약정됐는가’의 차이다.
20초 핵심 요약
- 무엇: 1,312억3,000만 달러는 F-15EX만의 확정 구매대금이 아니라 F-15 Eagle Crest IDIQ 계약 전체의 주문 상한이다.
- 왜: 상한을 지출액으로 읽으면 보잉이 받을 확정액과 미국 정부의 재정 부담을 크게 잘못 해석하게 된다.
- 어떻게: 계약번호
FA8634-26-D-B001로 개별 주문과 누적 의무액을 추적하고, 실제 지급액은 별도 재정 기록에서 확인한다.

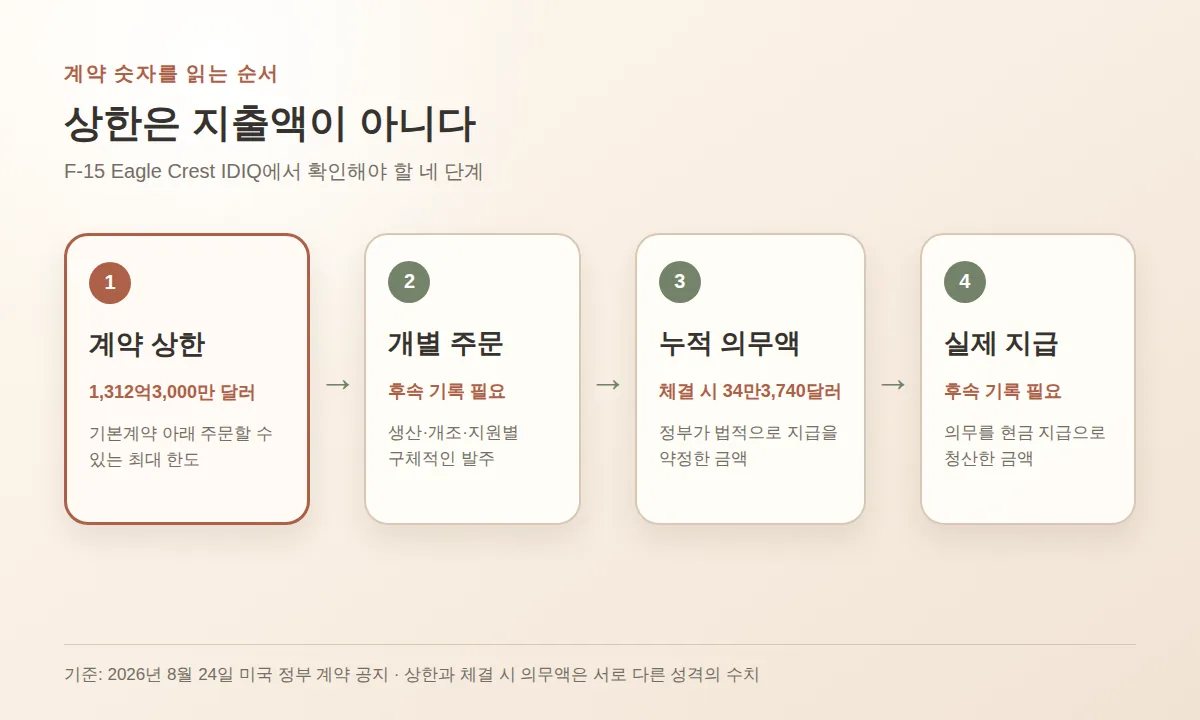

1,312억3,000만 달러는 결제액이 아니라 주문 가능 한도다
공식 계약명은 F-15 Eagle Crest이며 계약 유형은 단일 공급자 IDIQ다. IDIQ는 수량과 인도 시점이 처음부터 모두 확정되지 않은 상태에서, 정해진 기간 동안 필요가 생길 때마다 개별 주문을 내는 방식이다. 이번 계약 범위도 F-15EX 항공기 생산에만 머물지 않고 시스템 통합, 현대화, 업그레이드, 개조, 유지지원, 정부 정비창 역량 구축까지 포함한다. 1,312억3,000만 달러가 이 전체 범위의 상한이라는 사실은 미국 정부의 2026년 8월 24일 계약 공지에서 확인할 수 있다.
FAR 16.504는 IDIQ에 최소량과 최대량이 있고 개별 요구마다 주문을 내는 구조라고 규정한다. FAR 52.216-22에 따르면 기본계약의 추정 수량이 그 자체로 구매되는 것도 아니다. 정부는 계약상 최소 범위 이상을 주문하고 계약자는 최대 범위까지 공급하지만, 구체적인 물량과 가격은 후속 task order 또는 delivery order에서 정해진다. 이번 공지에 나온 1,312억3,000만 달러는 바로 그 최대 한도인 ceiling이다.
가계의 신용한도와 현재 결제액을 구분하는 것처럼 생각하면 차이를 이해하기 쉽다. 다만 비유는 여기까지다. 정부의 IDIQ 주문은 개인의 카드 사용과 달리 예산 가용성, 조달 절차, 계약 범위와 개별 주문에 묶인다.

체결일에 확인된 법적 약정은 34만3,740달러다
거액 계약을 읽을 때는 ceiling, obligation, outlay를 같은 숫자로 봐서는 안 된다. 미국 회계감사원(GAO)의 재정 추적 설명은 obligation을 정부가 재화나 서비스 대금을 지급할 법적 책임을 지는 확정적 약속으로, outlay를 그 의무를 실제 현금 지급으로 청산하는 단계로 구분한다.
| 구분 | 현재 공개 자료에서 확인된 값 | 이 숫자가 답하는 질문 |
|---|---|---|
| 계약 상한 | 1,312억3,000만 달러 | 이 기본계약 아래 최대 얼마까지 주문할 수 있나 |
| 체결 시점 의무액 | 34만3,740달러 | 2026년 8월 24일에 법적으로 약정된 금액은 얼마인가 |
| 계약상 보장 최소액 | 미확인 | 정부가 반드시 주문해야 하는 최소 범위는 얼마인가 |
| 개별 주문액 | 미확인 | 항공기 생산·개조·지원에 구체적으로 얼마를 발주했나 |
| 누적 의무액 | 후속 기록 필요 | 지금까지 법적으로 약정된 합계는 얼마인가 |
| 실제 지급액 | 후속 재정 기록 필요 | 현금이 실제로 얼마나 지급됐나 |
계약 공지에 적힌 체결 시점 의무액은 FY2026 연구개발·시험평가 자금 34만3,740달러다. 이는 상한의 약 0.000262%다. 이 비율은 두 공개 수치의 성격이 얼마나 다른지 보여주는 단순 비교일 뿐, 앞으로 상한의 몇 퍼센트가 집행될지 예측하는 지표가 아니다. 공식 공지는 이 금액을 initial task order라고 부르지 않으므로 첫 항공기 주문액이나 최초 발주 가격으로 표현해서도 안 된다.
여러 해의 계약 기간도 ‘한 번에 쓰는 돈’이라는 해석과 맞지 않는다
공식 계약 공지에 따르면 주문기간은 2031년 8월 24일까지다. 옵션을 사용하면 2036년 8월 24일까지 늘어날 수 있고, 전체 작업 완료 예상 시점은 2037년 8월이다. 상한은 이 긴 기간에 생산과 개조, 지원 수요를 수용할 여지를 묶어 둔 숫자다.
별도의 FY2026 예산 배분계획 59~60쪽에는 F-15EX 생산 확대를 위한 31억5,000만 달러가 제시돼 있다. 이 가운데 9억1,000만 달러는 소프트웨어·비행제어 개발, 연료탱크 옵션, Lot 7 장기조달과 Lot 8 선행조달, 무기체계 요구에 배분되고, 나머지 22억4,000만 달러는 최대 21대의 Lot 7 생산과 장비·초기 예비품·프로그램 지원 계획이다.
이 예산은 연도별 사업 규모를 가늠하는 비교점이지만, 31억5,000만 달러 전액이 새 계약번호 아래 이미 주문되거나 의무화됐다는 증거는 아니다. 프로그램 예산 계획과 특정 IDIQ의 체결 시 의무액, 후속 주문액은 서로 다른 칸에서 봐야 한다.
한국이 FMS 대상이라는 사실만으로 구매가 확정되지는 않는다
공식 공지의 FMS 대상국 목록에는 한국을 포함한 7개국이 들어 있다. 이는 향후 한국 관련 요구가 생기면 이 계약으로 주문을 수용할 수 있다는 의미다.
현재 공지에는 국가별 주문액이나 수량이 없다. 한국이 상한의 일부를 이미 주문했다거나 한국 재정에 즉시 부담이 생겼다고 볼 근거도 없다. 국내 방산업체 물량과 고용 효과 역시 확인되지 않았다. 한국 독자의 실제 생활 영향은 한국 정부의 FMS 승인·계약·예산 자료나 국가별 후속 주문이 나온 뒤에야 판단할 수 있다.
실제 계약 규모는 계약번호를 따라가야 드러난다
앞으로 확인할 핵심 식별자는 FA8634-26-D-B001이다. 미국 정부의 후속 계약 공지와 USAspending·FPDS 계열 공개 기록에서 이 번호를 검색하고, 다음 네 가지가 새로 공개됐는지 확인하면 된다.
- 기본계약 Schedule에 적힌 보장 최소액
- 생산·개조·지원별 task order 또는 delivery order
- 계약 수정까지 반영한 누적 의무액
- 의무를 실제 지급으로 청산한 금액
현재 조사에서는 이 계약번호의 상세 award record가 검색 결과에 노출되지 않아 체결 공지 이후 주문을 독립적으로 확인하지 못했다. FY2026 예산 항목이 이 번호 아래 어떤 주문으로 이어지는지도 공개 자료만으로 확정할 수 없다.
거액 헤드라인을 다시 만났을 때는 먼저 ceiling과 obligated at the time of award를 찾고, 주문기간과 계약번호를 적어 두면 된다. 이 계약에서 지금 확정적으로 말할 수 있는 결론은 1,312억3,000만 달러가 즉시 지출액이 아니라는 점이다. 실제 재정 부담은 상한이 아니라 후속 개별 주문과 누적 의무액이 쌓이는 속도에서 드러난다.
후속 규모가 궁금하다면 계약번호 FA8634-26-D-B001로 의무액과 개별 주문 기록을 확인한다.
방산 계약 밖에서도 거액의 공공비용은 숫자 하나보다 적용 조건과 범위를 함께 봐야 한다. 같은 독해 기준은 공공비용 숫자를 조건과 범위로 나눠 읽는 방법에서도 이어서 확인할 수 있다.
