2027 AI 예산: AI 개발팀이 GPU·데이터센터·피지컬AI 지원사업을 지금 준비할지 판단하는 법

GPU를 미리 사야 할까, 실증 파트너부터 묶어야 할까. 대한민국 정부의 2027 AI 예산 발표를 본 개발팀이 당장 결재해야 할 것은 거의 없다. 2026년 9월 2일 현재 확인된 것은 국무회의에서 의결된 정부 예산안과 사업 방향이며, 국회가 확정한 예산이나 기업이 신청할 수 있는 개별 지원사업 공고가 아니기 때문이다.

그렇다고 공고가 나올 때까지 손을 놓을 이유는 없다. 과기정통부 자료와 예산 심의 절차, 독립 보도를 대조해 보면 GPU·AI 데이터센터(AIDC)·피지컬AI마다 재사용할 수 있는 수요 근거와 기술 자료는 지금도 만들 수 있다. 이 글은 공식 문서 대조형 분석이며 실제 신청·선정 경험을 다루지 않는다. 준비 비용이 낮고 다른 사업에도 남는 자료는 먼저 만들되, 자격·자부담·인프라 조건에 묶이는 계약은 기다리는 기준을 제시한다.

20초 핵심 요약

  • 무엇: 과기정통부 2027년도 정부 예산안에 담긴 GPU·AIDC·피지컬AI 사업 방향과 현재 확정되지 않은 신청 조건을 구분한다.
  • 왜: 발표 금액만 믿고 장비를 선구매하거나 컨소시엄·전력 계약을 확정하면 국회 조정과 개별 공고 조건이 달라졌을 때 비용을 회수하기 어렵다.
  • 어떻게: 공통 증빙과 1~2쪽 기술 개념서는 준비하고, 자부담·장비 규격·부지·독점 계약은 공고 첨부파일이 나온 뒤 Go/No-Go로 다시 판단한다.

9조 4,211억 원은 확정 지원금이 아니다

과기정통부의 2027년도 소관 예산안은 29조 6,476억 원이다. 이 가운데 AI 대전환 가속화 분야에는 9조 4,211억 원이 편성됐고, 2026년보다 84.3% 늘어난 정부안이다. 반도체·피지컬AI·AIDC를 묶은 3대 메가프로젝트에는 7,956억 원이 제시됐다. 이 숫자들은 특정 기업에 지급할 보조금 총액이 아니라 인프라, 기술개발, 실증 등 여러 항목을 포함한 정책 분야별 편성액이다. 과기정통부 제공 정책브리핑

현재 상태를 사업 확정으로 부르면 여러 절차를 한꺼번에 건너뛰게 된다. 대한민국헌법 제54조에 따라 국가 예산은 국회가 심의·확정한다. 정부안 제출 뒤에도 소관 상임위원회 예비심사, 예산결산특별위원회 종합심사, 본회의 심의·의결이 남아 있다. 이후 부처 시행계획과 전담기관의 개별 공고가 나와야 신청 자격과 비용 조건을 알 수 있다. 국가법령정보센터 대한민국헌법 제54조, 국회예산정책처 예산안 심의 절차

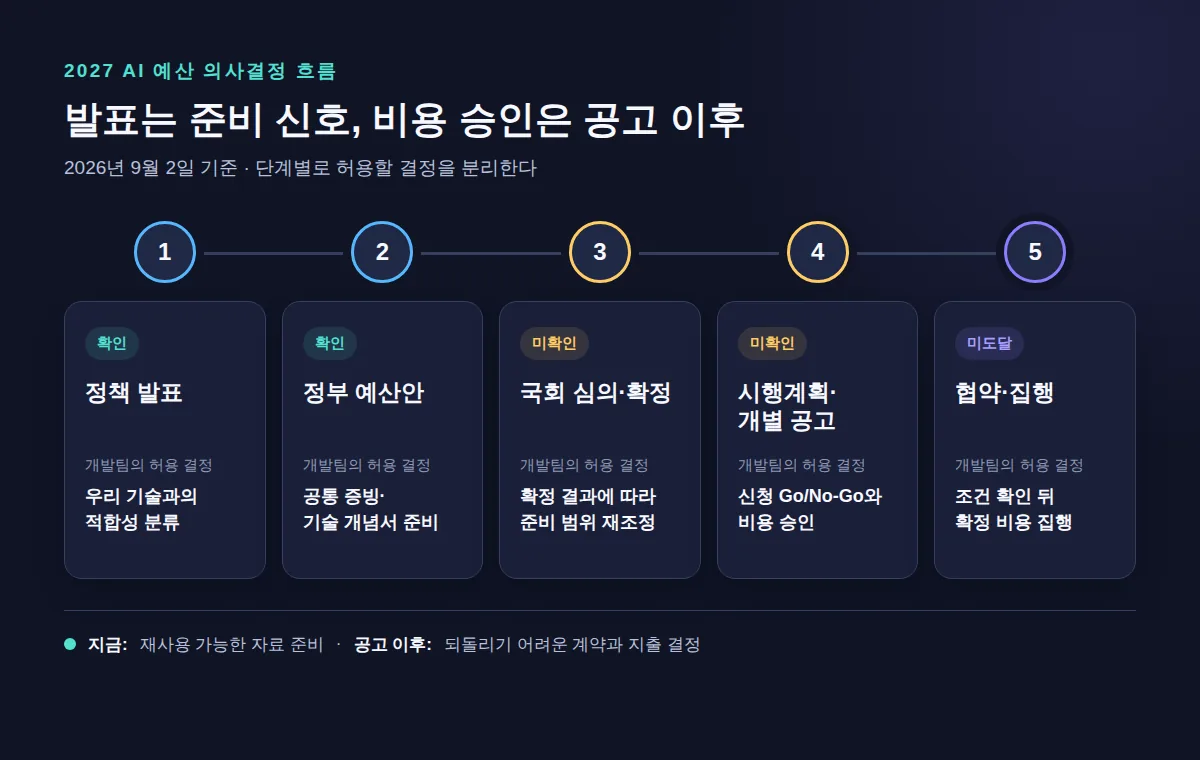

단계 2026년 9월 2일 상태 팀이 확인할 내용 허용할 결정
정책 발표 확인 3대 메가프로젝트의 방향 우리 기술과의 적합성 분류
정부 예산안 확인 과기정통부 AI 분야 금액과 편성 방향 공통 증빙·기술 개념서 준비
국회 심의·확정 미확인 조정된 사업명과 최종 금액 준비 범위 재조정
시행계획·개별 공고 미확인 자격, 자부담, 컨소시엄, 기간, 평가기준 신청 Go/No-Go와 비용 승인
협약·집행 미도달 지급·사용 조건과 성과 의무 확정 비용 집행

발표에서 협약까지 단계별 개발팀의 허용 결정을 표시한 상태 흐름도

이 상태표의 의미는 기다리라는 것이 아니다. 뒤 단계의 조건이 없어도 가치가 남는 문서는 만들되, 뒤 단계가 바뀌면 손실이 생기는 지출은 승인하지 않는다는 뜻이다.

GPU는 장수보다 워크로드 수요표를 먼저 만든다

정부안은 최상위 AI 모델·기술 확보에 5조 5,937억 원을 편성하고, 독자 AI 모델 개발에 필요한 GPU 1만 장과 데이터·인재를 지원하는 방향을 담았다. 연합뉴스는 AI 컴퓨팅 자원 활용 기반 강화 예산을 3조 8,500억 원으로 보도했다. 그러나 GPU를 어떤 주체에 몇 장씩 배정하는지, 무료인지, 사용료가 있는지, 신청 자격과 평가 기준이 무엇인지는 아직 공개된 공고로 확인되지 않았다. 정책브리핑, 연합뉴스

지금 만들어야 할 자료는 조달 목록이 아니라 수요 근거다. 모델 규모와 학습·추론 워크로드, 예상 GPU 시간, 데이터 용량, 현재 클라우드 비용과 병목을 최소 수요와 목표 수요로 나눠 정리한다. 지원을 받지 못했을 때 적용할 경량화나 온디바이스 경로도 함께 적으면 정부사업과 무관하게 인프라 로드맵에 남는다.

전자신문은 B200급 GPU라고 보도했지만, 공식 정책브리핑 본문은 GPU 1만 장으로만 표현한다. 따라서 특정 칩을 전제로 코드를 최적화하거나 장기 클라우드 약정을 체결할 근거는 아직 없다. GPU 부족이 실제 개발 일정의 병목이고 데이터·인력·평가계획이 이미 있는 팀은 준비 대상이다. 지원이 있어야만 성립하는 대규모 학습 계획이라면 배정 방식과 협약 조건을 먼저 기다려야 한다. 전자신문

AIDC 10MW는 참여사의 최소 전력 요건이 아니다

공식 발표에 나온 AIDC 방향은 10MW급 테스트베드와 핵심 솔루션의 국산화, 실증, 수출산업화다. 독립 보도에서는 AIDC 클러스터 조성·산업 육성 878억 원, 소재·부품·장비와 클라우드 기술 개발·고도화 1,155억 원이 신규 편성된 것으로 확인된다. 여기서 10MW는 테스트베드의 발표 규모이지 모든 참여 기업이 확보해야 할 최소 전력 규모가 아니다. 정책브리핑, 연합뉴스

AIDC 후보 팀은 자신의 기술이 냉각·전력·네트워크·소부장·클라우드 소프트웨어 가운데 어느 계층에 속하는지 먼저 표시해야 한다. 에너지, 열, 성능 KPI와 상호운용성, 실증 가능한 장비·소프트웨어, 기존 레퍼런스, 보안 체계를 한 묶음으로 정리하면 공고의 세부 트랙이 달라져도 다시 사용할 수 있다.

반대로 전력 인입, 부지 확보, 장비 현물출자나 컨소시엄 의무는 추정해서 계약할 항목이 아니다. 2025년 국가 AI컴퓨팅 센터 공모에서 SPC 지분, 참여의향서, 전력계통영향평가 같은 조건이 별도 사업설명회와 공모에서 구체화된 선례가 있다. 이는 인프라 사업의 조건이 예산 발표 뒤 별도 공모에서 정해질 수 있음을 보여줄 뿐, 2027년 AIDC 신규 사업에도 같은 요건이 적용된다는 뜻은 아니다. 블로터

피지컬AI는 로봇 구매보다 팀의 역할을 정하는 일부터다

과기정통부가 제시한 피지컬AI 범위는 로봇 하드웨어에 그치지 않는다. 실제·합성 고품질 데이터, 범용 피지컬AI 파운데이션 모델, 플랫폼 국산화, 산업 현장 실증·확산을 포함한다. 과기정통부 소관 신규 항목으로는 트레이닝센터 400억 원, 핵심기술 R&D 550억 원, 물류 실증·확산 260억 원, AI 통합돌봄 플랫폼 50억 원이 보도됐다. 정책브리핑, 연합뉴스

먼저 팀의 역할을 데이터 공급자, 모델·시뮬레이션 개발자, 로봇·센서 공급자, 현장 실증기관 중 하나 이상으로 표시한다. 이어 데이터 출처·권리·품질, 실제 데이터와 합성 데이터의 검증법, 안전 중지 절차와 책임자, 현장 베이스라인, 성공·실패 KPI, 실증처의 비구속적 의향을 정리한다. 실증 분야가 정해지기 전에 로봇 수량을 확정하거나 전용 시설과 독점 컨소시엄을 계약할 이유는 없다.

ZDNet Korea가 보도한 피지컬AI 3.1조 원은 제조·건설·농업·국방·돌봄·물류·항만 등을 포괄한 범정부 범위다. 과기정통부의 반도체·피지컬AI·AIDC 3대 메가프로젝트 7,956억 원과 소관과 집계 범위가 다르므로 두 수치를 나란히 놓고 증가율이나 기업 지원 비중을 계산하면 안 된다. ZDNet Korea

공고 전에 준비할 일과 비용 승인을 미룰 일을 나눈다

공통 자료는 특정 사업 양식에 맞춘 제출서류가 아니다. 2027년도 개별 사업의 확정 서류처럼 부르지 말고, 공고가 나오면 첨부파일과 대조해 다시 작성해야 한다.

지금 준비할 공통 자료

  1. 사업자·연구기관 기본 정보와 최근 재무·납세·보험 증빙의 발급 경로를 확인한다.
  2. 최근 및 진행 중인 정부과제와 장비·클라우드 지원 내역을 정리해 중복 가능성을 표시한다.
  3. 1~2쪽 기술 개념서에 해결할 문제, 보유 기술, 현재 베이스라인, 2027년 목표와 측정법을 적는다.
  4. GPU 시간, 데이터, 전력, 장비와 현장 인력 수요를 최소·목표 두 수준으로 계산한다.
  5. 데이터 권리, 개인정보·산업기밀, 사이버보안, 물리 안전과 사고 대응 책임자를 적는다.
  6. 후보 파트너의 역할을 탐색하되 비구속적 의향 확인으로 제한한다.

개별 공고까지 보류할 약속

  • 지원을 전제로 한 GPU·로봇·서버 선구매와 장기 클라우드 최소사용 약정
  • 자부담률을 추정한 이사회 승인, 현금 배정과 현물 가치 확정
  • 지역 이전, 신규 부지, 전력 인입과 대규모 냉각설비 계약
  • 주관기관 자격을 모르는 상태에서 맺는 독점 컨소시엄, 지분과 IP 배분 계약
  • 공고에 없는 GPU 등급, 국산 장비 의무, 산업·지역 우대를 확정 조건으로 반영한 제품 로드맵

이렇게 나누면 기회를 놓치지 않으면서 매몰비용을 제한할 수 있다. 개념서, 자원 목록, 데이터 권리표와 KPI는 지원에 탈락해도 기술 운영에 남는다. 반면 장비·부지·지분 계약은 신청 자격이나 자부담 조건 하나만 달라져도 되돌리기 어렵다.

공고문에서는 세 가지 신호로 Go/No-Go를 다시 판단한다

공고가 나오면 사업명과 총액보다 첨부파일의 신청 자격, 비용, 성과 의무를 먼저 채워야 한다. 기업 규모와 주관·공동·위탁기관 구성, 자부담의 현금·현물 비율, 기존 과제 중복 제한, 데이터 반출과 보안, 기술료·사업화 의무가 현재는 모두 미확인이다. GPU 종류·배정량·사용료, AIDC의 전력·부지·냉각 요건, 피지컬AI의 로봇·센서·안전 인증도 같은 방식으로 확인해야 한다.

  • Go 후보: 신청 주체가 팀과 맞고 자부담이 내부 상한 이하이며, 기존 데이터·인력·실증처로 KPI를 달성할 수 있다. 지원이 없어도 남는 기술자산이 있다.
  • 조건부: 핵심 기술은 맞지만 실증처, 보안 인증, 전력이나 장비 가운데 하나가 부족하다. 컨소시엄 규칙과 비용을 확인한 뒤 파트너로 보완할 수 있을 때만 진행한다.
  • No-Go: 지원금 때문에 새 시장, 새 하드웨어, 새 지역과 새 데이터 권리를 동시에 확보해야 한다. 협약 종료 후 유지비를 감당하기 어렵거나 IP·데이터 반출 조건이 제품 전략과 충돌하는 경우도 포함한다.

2027 AI 예산안은 GPU·AIDC·피지컬AI에 투자 방향이 생겼다는 신호이지, 지금 장비와 계약을 선점하라는 주문은 아니다. 기존 로드맵의 병목을 설명할 수 있고 준비 자료가 다른 의사결정에도 남는 팀은 지금 움직일 만하다. 지원사업이 있어야 제품 계획이 성립하거나 되돌리기 어려운 비용이 먼저 필요한 팀은 개별 공고 전까지 보류하는 편이 맞다.

과기정통부·IRIS 또는 지정 전담기관의 공식 공고 알림을 설정하고, 국회 확정 예산과 공고 첨부파일이 공개될 때 팀 내부의 준비·보류 체크리스트를 갱신한다.
